好來屋教你如何解決真石漆施工常見問題

來源:   瀏覽量:7758    更新時間:2014-12-02

外墻真石漆裝修,首選好來屋裝飾

好來屋教你如何解決真石漆施工常見問題

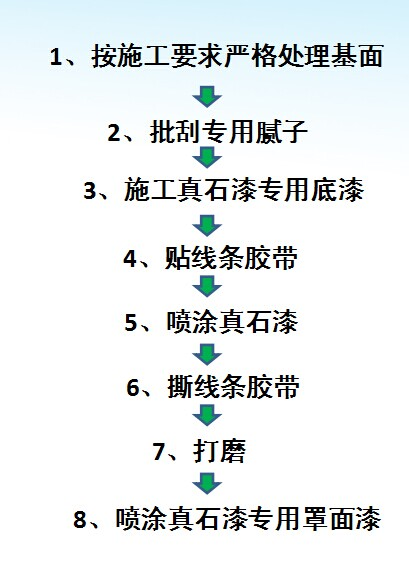

真石漆施工流程


各項施工工序要求:

1.基層要求:

涂漆前基材面要達到《建筑涂飾工程施工及驗收規程 JGJ/T 29-2003》和 《建筑工程施工質量驗收統一標準》GB50300的相關要求要求。涂料工程對基層的基本要求為基層應堅固,平整,平整度應小于2mm/2m,無灰塵、鐵銹、油跡,無空鼓、裂縫、粉化、脫皮、起砂、長霉等現象;陰陽角順直,基層表面應達到足夠強度,含水率<10%,PH<10。

2.刷涂黑色底漆

一般采用輥涂或噴涂施工,只要將底漆均勻地涂刷于基層表面即可,不漏涂。施工溫度5-35℃,底漆用量約0.145kg/㎡(稀釋比例20%以內)。

3、按照需求做分格線

按照工程要求做分格線的預埋。底漆干燥后在基層表面畫分格線(外墻涂料)并用美紋紙粘貼,或用遮欄框固定在基層表面,遮欄框的四周應留有標記,便于施工后取出。

4.噴涂真石漆

采用合適噴嘴的噴槍,調整好空氣壓縮機的壓力,小面積試噴好效果后,噴涂真石漆層。

5.適時揭除美紋紙

選擇合適時間揭除美紋紙,完成效果。

6.打磨

真石漆層干燥后,采用400-600目砂紙,輕輕抹平真石漆表面凸起砂料及尖角,切忌用力過猛。并用壓縮空氣噴掃干凈。

7.做罩面清漆層

采用噴涂、刷涂、輥涂均可,一般應涂刷二遍,施工溫度不得低于5℃,完全干燥需要7天,噴涂量約0.08-0.15L/㎡(每遍)。每遍必須涂刷均勻不得漏涂。





> 相關新聞
關注我們follow us

掃描二維碼關注我們

聯系我們contact us
服務熱線:027-8587-8008
公司傳真:027-8562-0221
公司郵箱:2900830596@qq.com
公司地址:武漢市武昌區漢街總部國際萬達尊A座9層沙湖會
網站首頁 走進好來屋業務領域案例展示
新聞中心人力資源 聯系我們

版權所有:武漢好來屋裝飾工程有限公司
鄂ICP備15019167號-1
